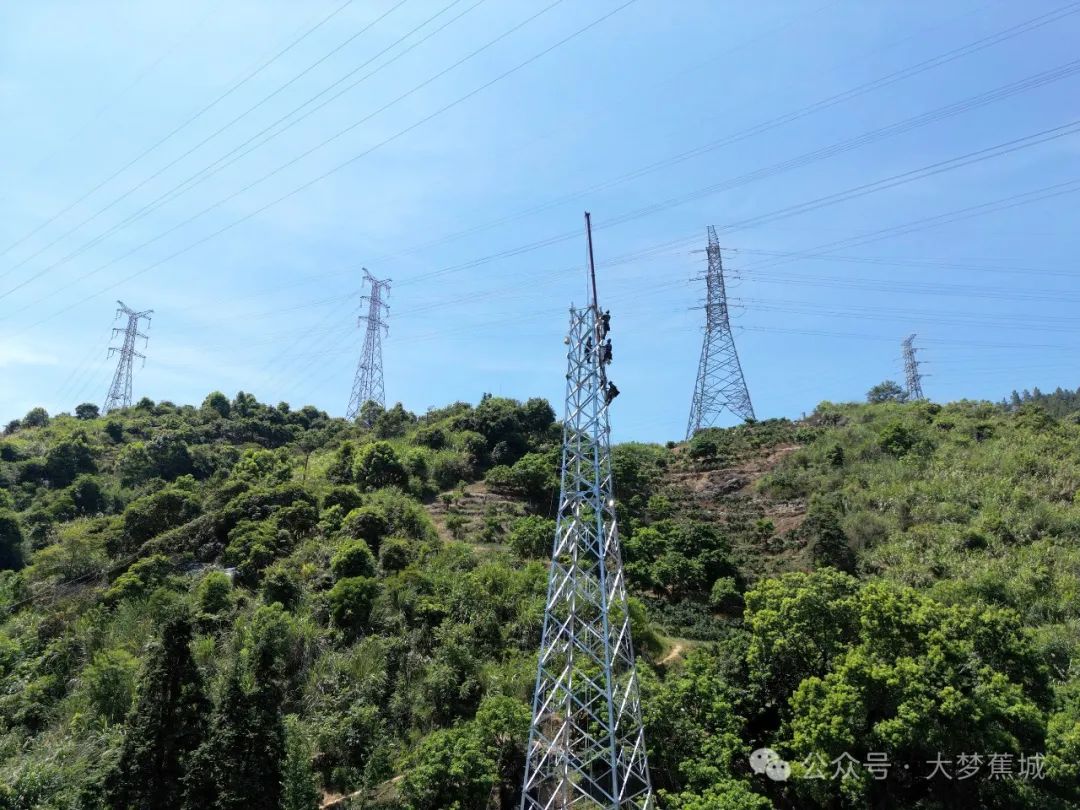

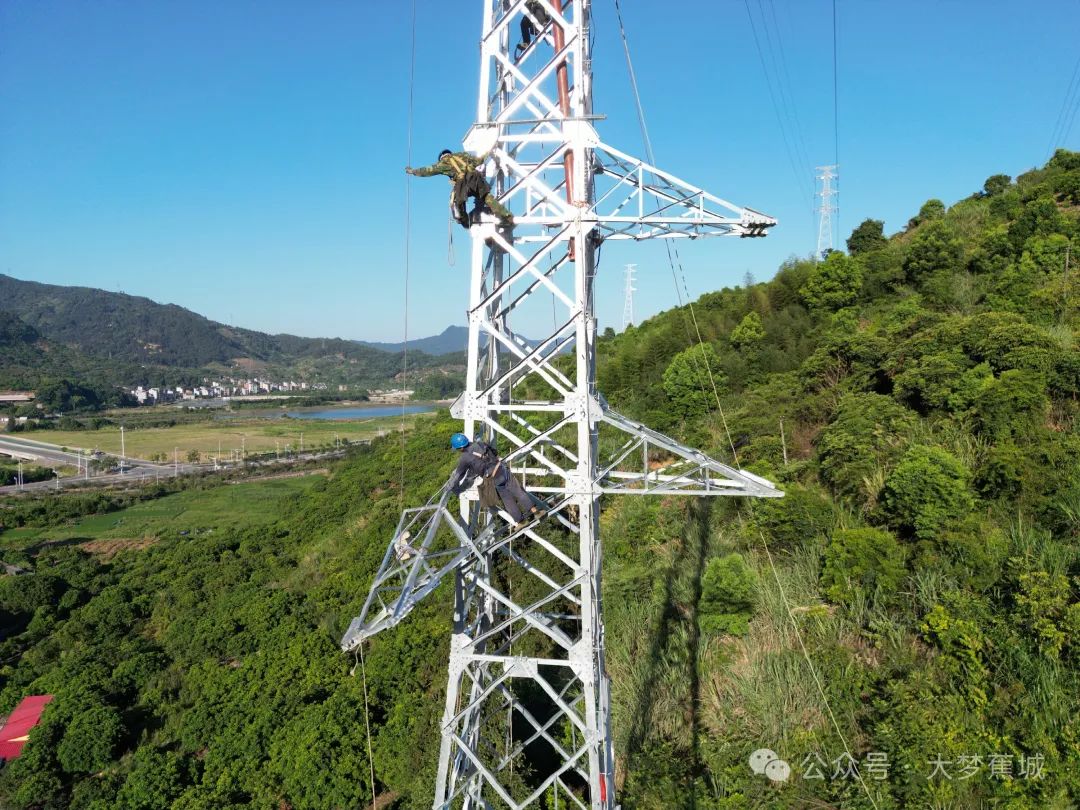

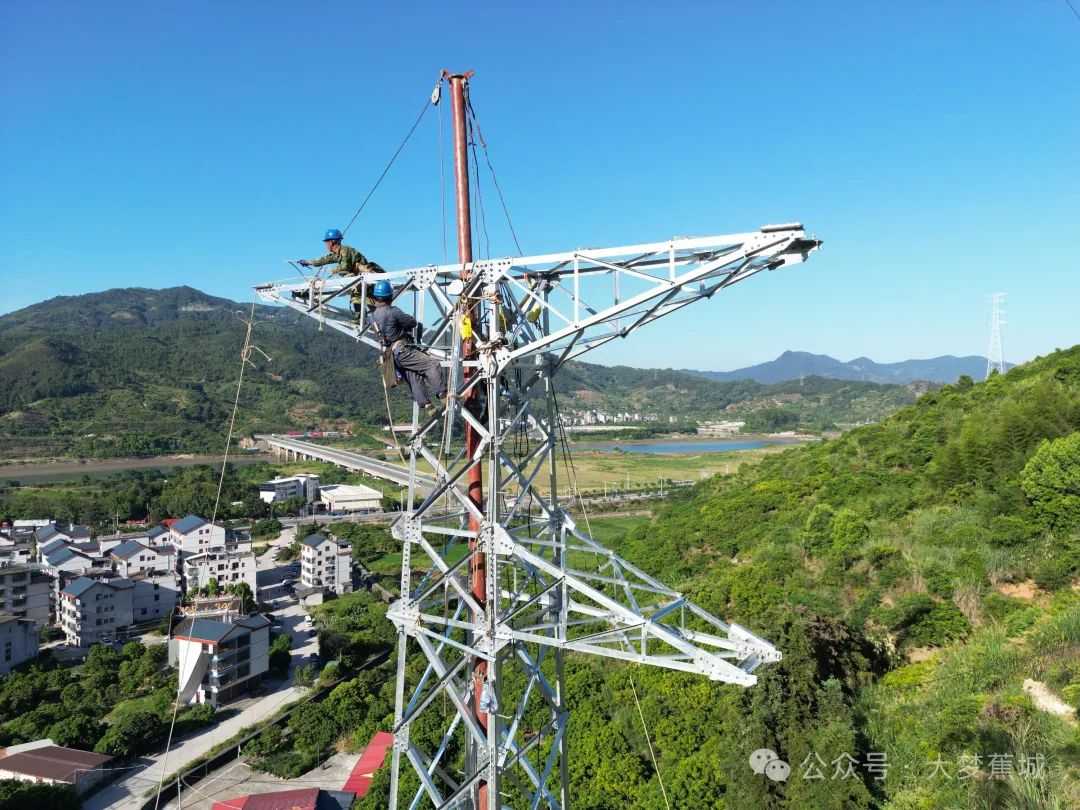

吊装、连接辅材与主材,给螺帽佩戴防松帽……塔上的工作紧张有序地进行着。旁边的施工安全负责人和监护人不断提醒着大家注意安全。本次铁塔施工现场离公路大概200米左右,隐藏在山野中的小路陡峭而窄小,细碎的沙石混着泥土,加之烈日暴晒,逐渐增高的坡度让上山变得艰难,哪怕空着手,脚底下也常常打滑。“这次新建铁塔48基,建设环境十分复杂,山高坡陡,气温不断升高,施工难度极大。”现场负责人一边介绍着此次线路的情况,一边提醒注意脚下安全。
一天工作结束,夕阳西下,山脉绵延,霍童溪静静流淌。阳光将铁塔、人影勾勒出一幅壮美图景,随着铁塔抱杆缓缓落下,当天工作接近尾声,塔上工作人员们陆续下塔,收拾工器具,准备返程。
据悉,宁德220千伏岙村~溪南Ⅰ、Ⅱ回110千伏线路工程,起至220kV岙村变,终止于110千伏溪南变(霍童),采用单双回路架设,线路建设地点位于宁德市九都镇、八都镇、霍童镇、七都镇内,计划于8月份投产。目前,48基铁塔已完成45基组立,新建线路长度约17.6公里,架线完成11.4公里,剩余工程稳步推进,线路的投运,将提升当地水电消纳能力,为蕉城区北部乡镇提供更加稳定和可靠的电力供应,为当地经济发展和居民生活提供强有力的电力保障。
